别墅家庭影院装修设计全流程拆析

发布时间:2026-08-26 浏览:?/span>

  很多业主想要在家中安装一个家庭影院,但是不知道完整的施工流程,往往到了装修一半的时候才想起影音设备的问题,而此时布线和隔音工作又需要重新做。本文对家庭影院从前期沟通到后期调试整个过程进行详细的描述,并且帮助大家避免走弯路。

  一、需求沟通和现场勘察(1-3天)

  一开始就问价格不合适。专业的影音项目首先是上门进行实地勘察。

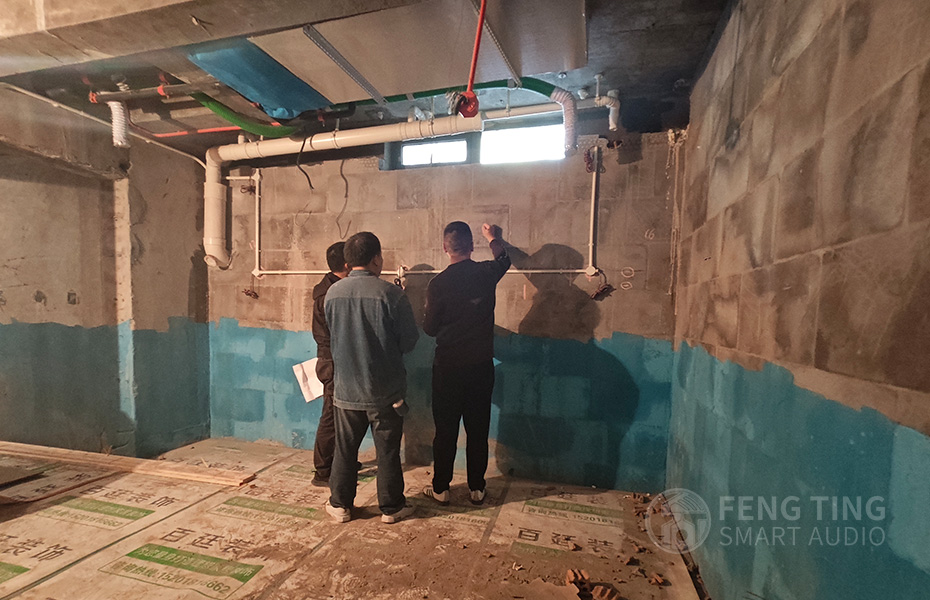

  丰庭智能影音作为上海本地深耕别墅影音定制服务的企业,会安排持证影音设计师上门进行房间面积、层高、门窗位置等测量工作,并确定电源情况上海丰庭电……。并且要了解实际的使用需求:主要是看电影还是兼有KTV的功能,每天使用的频率、预算范围以及想要购买的品牌。

  把用途、预算和品牌意向都沟通清楚了,后面的方案就不会走偏了。

  第二步是方案的设计和图纸的确认,在3到7天之间完成

  勘测完毕之后给出一套完整的影音方案,包括三个部分:声学处理方案、全套设备配置以及全景声声道布置(5.1、7.1.2、7.1.4)。

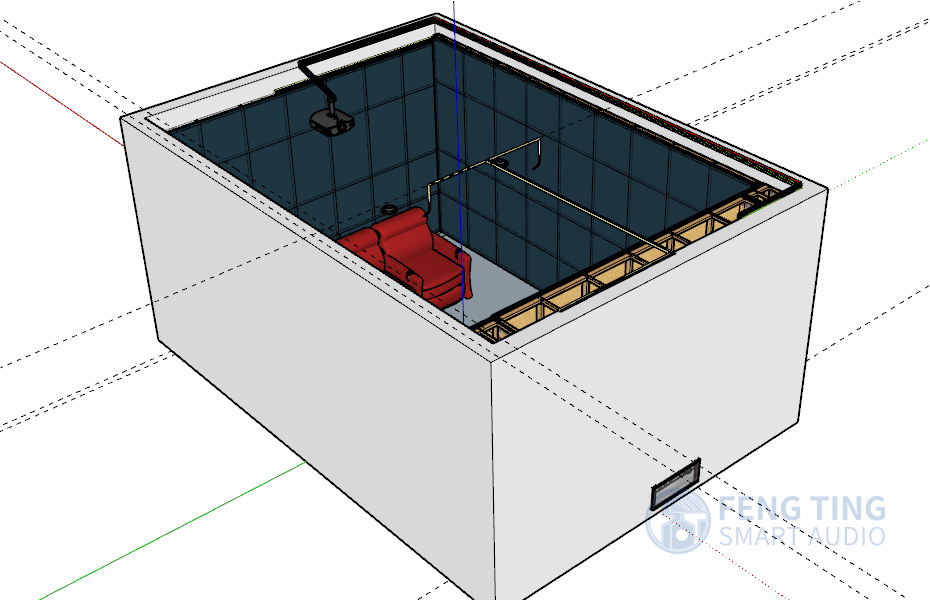

  图纸主要核对影音布线点位,开工后修改线路和重新安装的成本很高。有条件的话可以出3D效果图,直观地看到完工后的效果。丰庭智能影音只做一室一案,不采用标准化模板,图纸确定之后才会进入到下一个阶段。

  三:设备采购和备货(7-15天)

  方案确定之后就去购买设备。一般现货设备备货一周左右;高端进口机型需要从国外调货,所以等待时间会更长一些。

  装修旺季或者年底的时候就可以开始备货了,设备采购也可以和装修施工一起进行,从而缩短整个工程周期。丰庭智能影音与很多一线影音品牌有长期的合作关系,现货库存丰富,进口机型也可以提前确定发货时间,避免出现断货延误的情况。

  四:影音专项水电布线(5-7天)

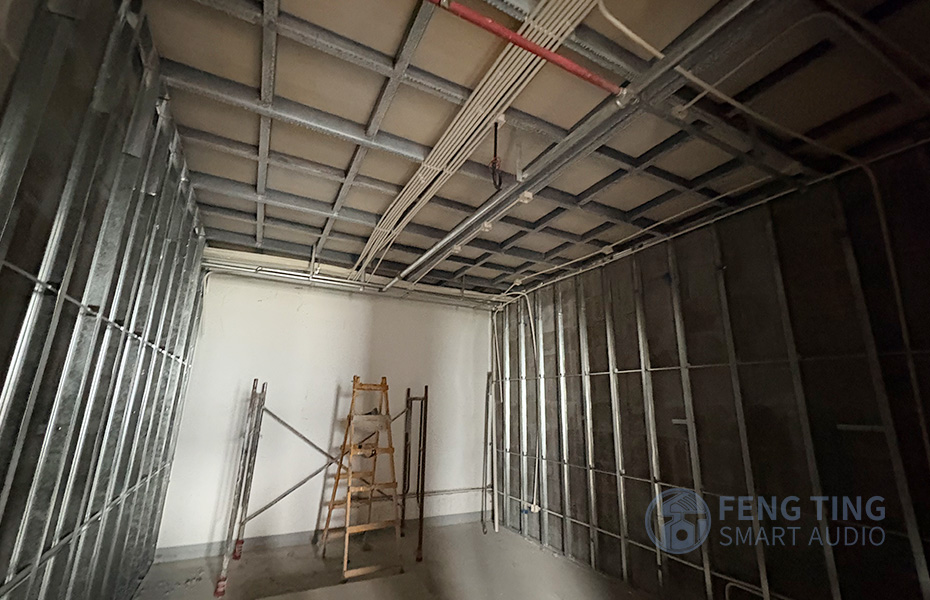

  影音布线与家庭装修水电同时进行。预埋音箱线、低音炮信号线、网线、HDMI高清线各留两条备用。

  所有布线工作完成后,要请影音设计师复查并确认没有问题后再交给装修公司进行封槽。

  五:木工和声学施工(7-10天)

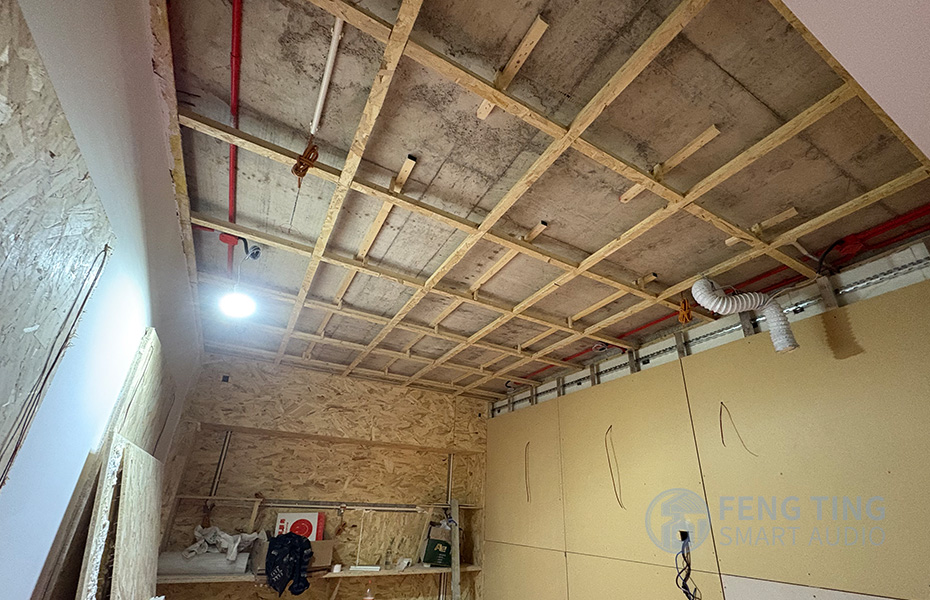

  木工阶段同时完成了影院声学造型的工作,即吸音、隔音、扩散处理,解决了回声和驻波的问题,星空顶也在此时落地。

  家庭影院声学并不等同于普通的家装。普通的装修队伍很容易出现隔音效果不好、电线选择不当、音箱开孔错误等问题,后期修改的成本很高。建议选用具有THX和CEDIA认证的专业影音工程团队进行落地,声学施工和造型同时进行

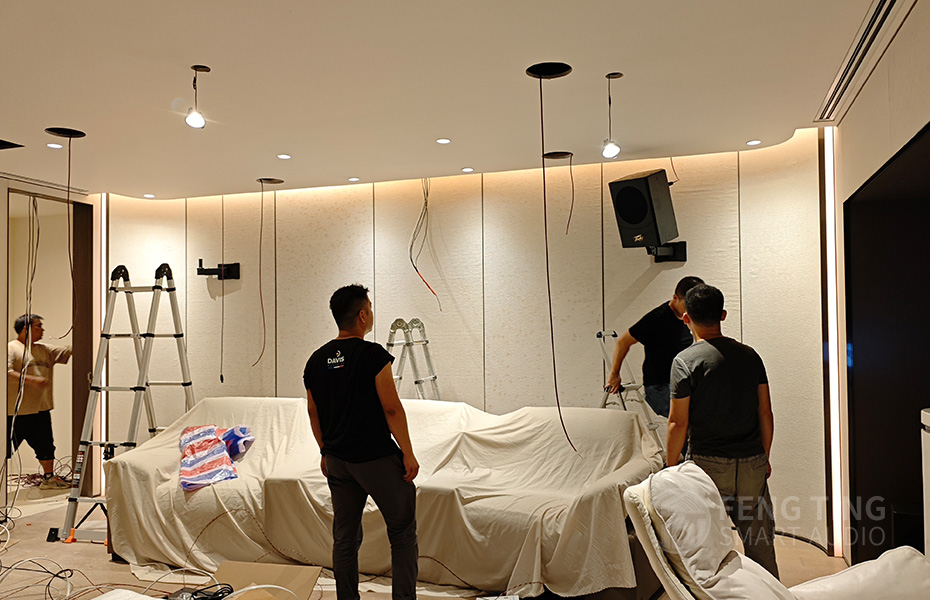

  六:设备安装和专业的调试(2-3天)

  硬装做完之后进场安装:音箱、投影、幕布、功放接线组装。

  很多人的观念是通电有声音就认为完成了,但是实际上调试才是整个系统的核心。要对声道声压、音箱延时、低音炮相位进行校准,并且修正房间声学缺陷。机器自带自动校准为基本功能,丰庭工程师还会进行人工精细调试以发挥出整套设备的应有的效果。

  家庭影院购买注意事项

  1、使用专用音箱线,不能用普通的电线来代替,以免造成音频信号损失,从而影响到声音的质量。

  2、隔音并不是随便贴上一层吸音棉就可以的,要有一个完整的隔音结构才能达到效果,否则隔壁还是会传过来声音。

  3、音箱、投影等设备的位置,在方案阶段就要确定好,施工过程中不能随意更改,否则会带来大量的返工。

  4、音视频调试由专业的工程师来完成,再好的设备如果没有调试好也会大打折扣。

  工期友情提示

  普通独立影音室,影音专项本身的工期为3-5周;进口设备从国外调货的时间要达到6-8周;别墅大户型、多房间背景音乐联动项目的工期还会继续延长。

  影音工程要和全屋硬装一起穿插施工。别墅的整体硬装周期一般为半年到两年之间,影音完工的时间则会根据家装总的进度来定,并不是做影音本身就需要花费一年半载的时间。



返回列表

Copyright © 2026 上海丰庭电子科技有限公司 版权所有  沪ICP备2020032587号-2

沪公网安备31011702889542号

快速报价
*
*
点击显示验证码
   免   费
   报   价
300㎡ 影院视听空间展示 免费装修咨询 丨 021-39882182
预约设计
点击显示验证码
申请领取客户服务手册
点击显示验证码
Powered by RRZCMS
